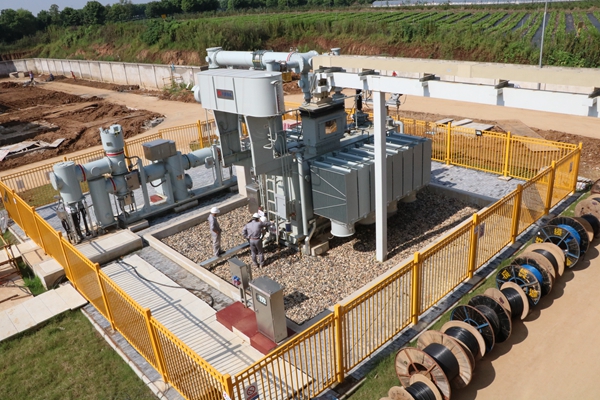

8月31日下午16:55,中盐华能金坛储能电站值班员宣布:带负载10000kVA,检查主变差动回路电流正常,保护装置采样正常,带负荷试验成功,110kV中盐华能金坛储能电站受电一次成功。标志着世界首个非补燃压缩空气储能电站进入系统调试阶段,并网发电进入倒计时。
本工程为国家试验示范项目,于2017年5月获得国家能源局立项批复,厂址位于常州市金坛区薛埠镇。由中盐集团、华能集团、清华大学联合出资建设。一期工程发电装机60MW,设计电换电效率为60%,年购电量1.6亿千瓦时,年发电量1亿千瓦时,计划2021年并网发电,远期规模1000MW,为华东地区大型储能基地。
本项目利用金坛薛埠镇盐矿采集后遗留的大容量盐穴建设集中式压缩空气储能电站,压缩空气储存在地下约1000米的盐穴。利用电网低谷负荷时多余的电力压气,可在电力系统负荷低谷时消纳富余电力,在负荷高峰时向电网馈电,增大了电网的调峰能力,起到“削峰填谷”的作用,同时能兼顾当地用电需求,所发电力可全部就地消纳,在系统中的性质为调峰电厂,主要包括四个子系统:空气压缩、储热换热、盐穴储气和膨胀发电。
本项目是世界首台非补燃式压缩空气储能电站,系统主设备均为国内首台套设备,包括世界参数最高的多级离心式空气压缩(60MW),首台大型空气透平发电系统;首台高温油-气换热系统,首个非补燃式压缩空气储能控制系统。整体系统集成和调试也属国内首次。
本项目包括主体工程与送出工程两部分,主体工程于2020年8月18日开工,由华能公司承建主体工程,于2021年8月27日通过电力工程质量监督站验收。
送出工程主要包括坞家220千伏变电站110千伏间隔扩建工程、常州盐穴压缩空气储能电站~坞家110千伏线路工程(架空线路径长7.5km,电缆0.25km),总投资2910万元,由供电公司建设。2020年9月开工,全线共36基塔,其中薛埠镇境内16级杆塔,直溪镇境内20级杆塔。在紧张的建设周期里,公司各部门召开工程例会、专题协调会,坚持“零事故、高质量”的建设标准,于2021年8月3日通过竣工验收,提前完成工程建设,为世界首个非补燃压缩空气储能电站并网发电打下坚实基础。
